汉城南路十字西北角有没有拆迁计划
问:我家住在汉城南路十字西北角的昆明路西开小区,小区破旧,前面还有大片空地,影响了城市发展,所以想咨询相关人员,这片区域暂时有没有拆迁计划?
答:经了解,汉城南路十字西北角所在区域为西开公司壳体车间工业用地,土地权属为西开公司。
目前,该地块尚未列入改造计划
,如有改造相关信息,政府相关部门会发布公告,请届时关注。

军警路司法小区是否拆迁

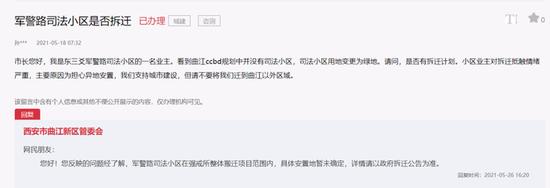

问:我是东三爻军警路司法小区的一名业主。看到曲江ccbd规划中并没有司法小区,司法小区用地变更为绿地。请问,是否有拆迁计划。
答:经了解,军警路司法小区
在强戒所整体搬迁项目范围内,具体安置地暂未确定
,详情请以政府拆迁公告为准。

马家湾六村有没有拆迁计划
问:马家湾六村有没有拆迁计划?如果没有拆迁计划,能否将村里的用水问题和天然气问题解决一下?
答:经核实现回复如下:1。
马家湾六村目前未在城改范围内
。2。马家湾村附近已有秦华天然气主管道,具备接气条件。待村委会向秦华天然气公司申报,整村进行设计建设之后即可接通天然气。

小北门至玉祥顺城巷有没有拆迁计划

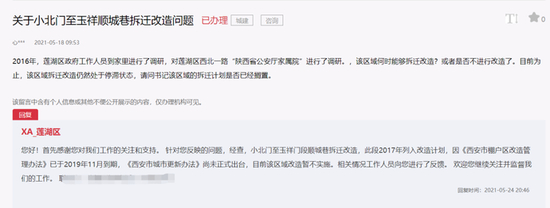

问:2016年,莲湖区政府工作人员对莲湖区西北一路“陕西省公安厅家属院”进行了调研,该区域何时能够拆迁改造?
答:经查,小北门至玉祥门段顺城巷拆迁改造,此段2017年列入改造计划,因《西安市棚户区改造管理办法》已于2019年11月到期,《西安市城市更新办法》尚未正式出台,
目前该区域改造暂不实施。

郭杜十字东街邮电西路两边门面房什么时候拆迁?
问:今年很多人讲郭杜东街邮电路西(信合及对面)两边门面房要拆迁改造,想了解一下什么时候拆房子?
答:经郭杜街办调查,现回复如下:
郭杜街办已经接到相关部门关于郭杜东街拆迁的相关通知
,
具体方案上级部门仍在加紧制定中
,郭杜街办将积极配合,力助顺利完成东街拆迁工作。

乔家村是否拆迁还是改造
问:我想咨询一下乔家村近几年是否拆迁?
答:关于市民所咨询的乔家村是否拆迁改造的问题,韦曲街办至今
未收到拆迁计划或改造方面的通知
。

西安韩森路74号院回迁问题
问:我是韩森路74号的居民,10年前拆迁了,我就想知道,我们的回迁房什么时侯盖好
答:经了解,韩北村城中村改造项目于2011年12月启动拆迁工作,由于部分被拆迁群众拒不配合搬迁并提出巨额的补偿诉求,导致项目长期没有完成征收,也造成部分群众长期无法回迁。
2020年7月在完成安置地块腾迁工作后,安置楼全面开工建设
,但有个别群众在诉求过高未得到补偿的情况下,不断以安置楼违法建设进行投诉,导致安置楼无法正常施工。
根据西安市城中村改造的有关政策,
群众自交房之日起,过渡期为30个月。逾期回迁6个月内按原过渡费2倍支付逾期过渡费,超过6个月的按原过渡费3倍支付逾期过渡费。
目前,韩森路74号院的过渡期限已经到期,区城棚改事务中心正在积极与项目投资主体协调落实资金,向到期的群众发放过渡费。同时,将督促建设单位加快安置楼施工进度,
计划2023年底进行韩北村回迁安置工作
。此外,韩南村安置楼已经交付,尚有少量安置房,可以先行对韩北村有困难的过渡群众进行安置,如需要可以先行安置,具体情况可咨询区城棚改事务中心

沣东新城车刘村回迁问题

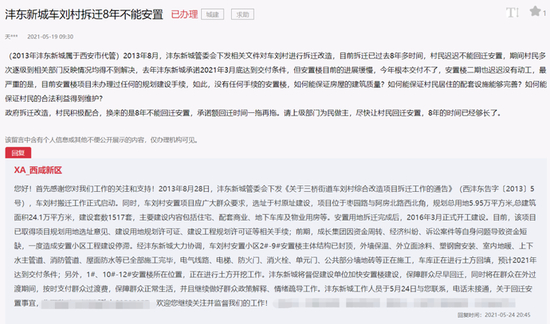

问:2013年8月,沣东新城管委会下发相关文件对车刘村进行拆迁改造,目前拆迁已过去8年多时间,村民为什么迟迟不能回迁安置?
答:车刘村安置项目应广大群众要求,选址于村原址建设,项目位于枣园路与阿房北路西北角,规划总用地5.95万平方米,总建筑面积24.1万平方米,建设套数1517套,主要建设内容包括住宅、配套商业、地下车库及物业用房等。安置用地拆迁完成后,2016年3月正式开工建设。
目前,该项目已取得项目规划用地选址意见、建设用地规划许可证、建设工程规划许可证等相关手续;
前期,成长集团因资金周转、经济纠纷、诉讼案件等自身问题导致资金短缺,一度造成安置小区工程建设停滞。
经沣东新城大力协调,
车刘村安置小区2#-9#安置楼主体结构已封顶
,外墙保温、外立面涂料、塑钢窗安装、室内地暖、上下水主管道、消防管道、屋面防水等已全部施工完毕,电气线路、电梯、防火门、消火栓、单元门、公共部分墙地砖等正在施工,车库正在进行土方回填,预计2021年达到交付条件;
另外,1#、10#-12#安置楼所在位置,正在进行土方开挖工作。
沣东新城将督促建设单位加快安置楼建设,保障群众尽早回迁,同时将在群众在外过渡期间,按时支付群众过渡费,保障群众正常生活,并且继续做好群众政策解释、情绪疏导工作。

创汇社区C区回迁

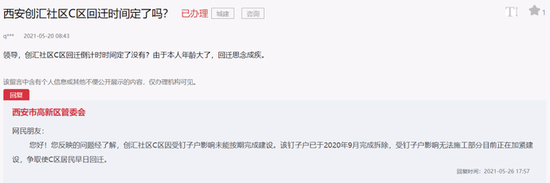

问:创汇社区C区回迁倒计时时间定了没有?
答:经了解,创汇社区C区因受钉子户影响未能按期完成建设。该钉子户已于2020年9月完成拆除,受钉子户影响无法施工部分目前正在加紧建设,
争取使C区居民早日回迁。
